武穴天地 | 工程进度一览


2号楼

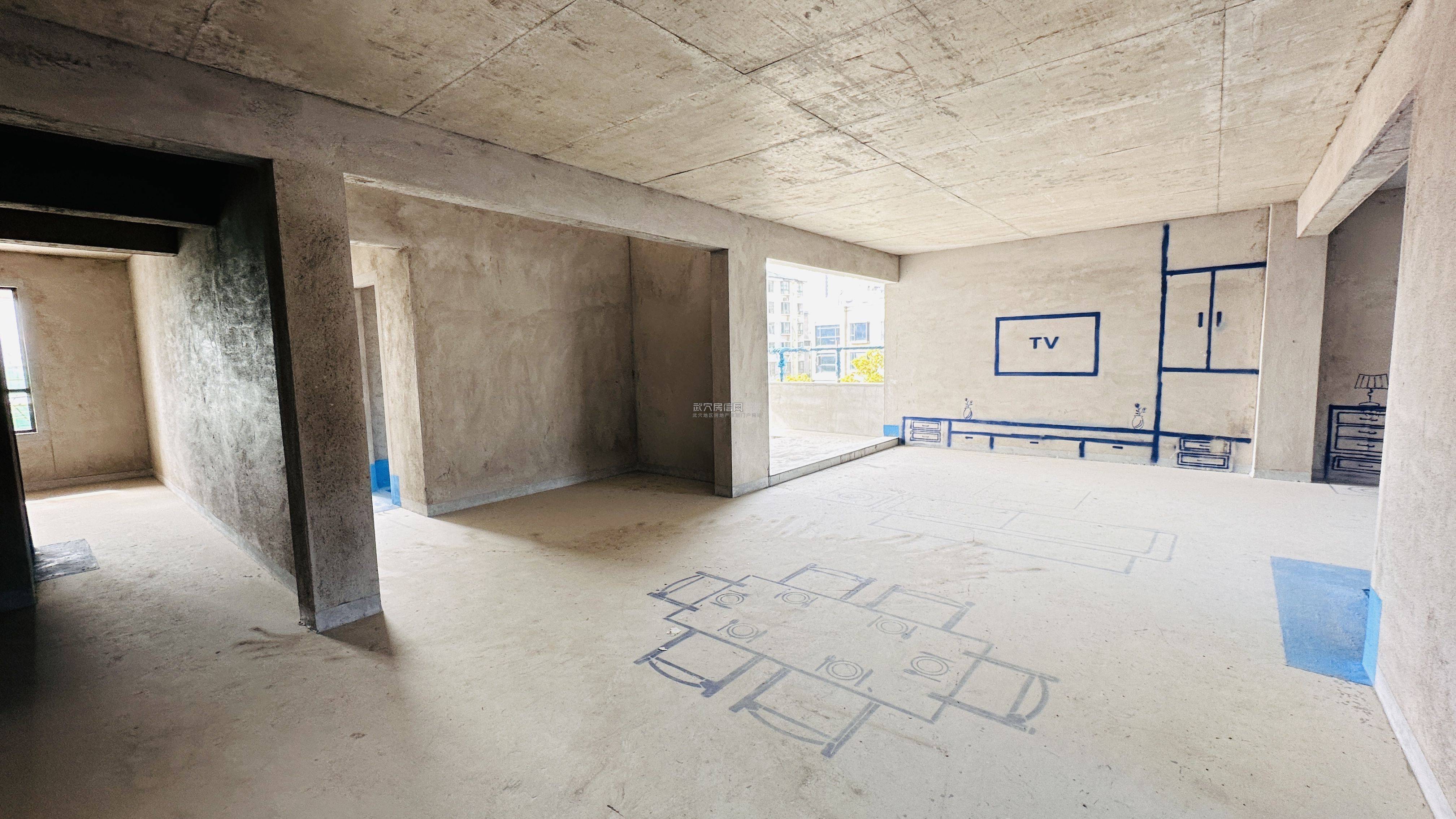

      主体结构验收完成。目前,入户大厅墙面基层已完成,公共区域地砖铺贴、天花吊顶等装修工程进度约90%;电梯已安装并进入调试阶段;实体户型内,空间布局及采光效果已可实地感受。‍

5号楼

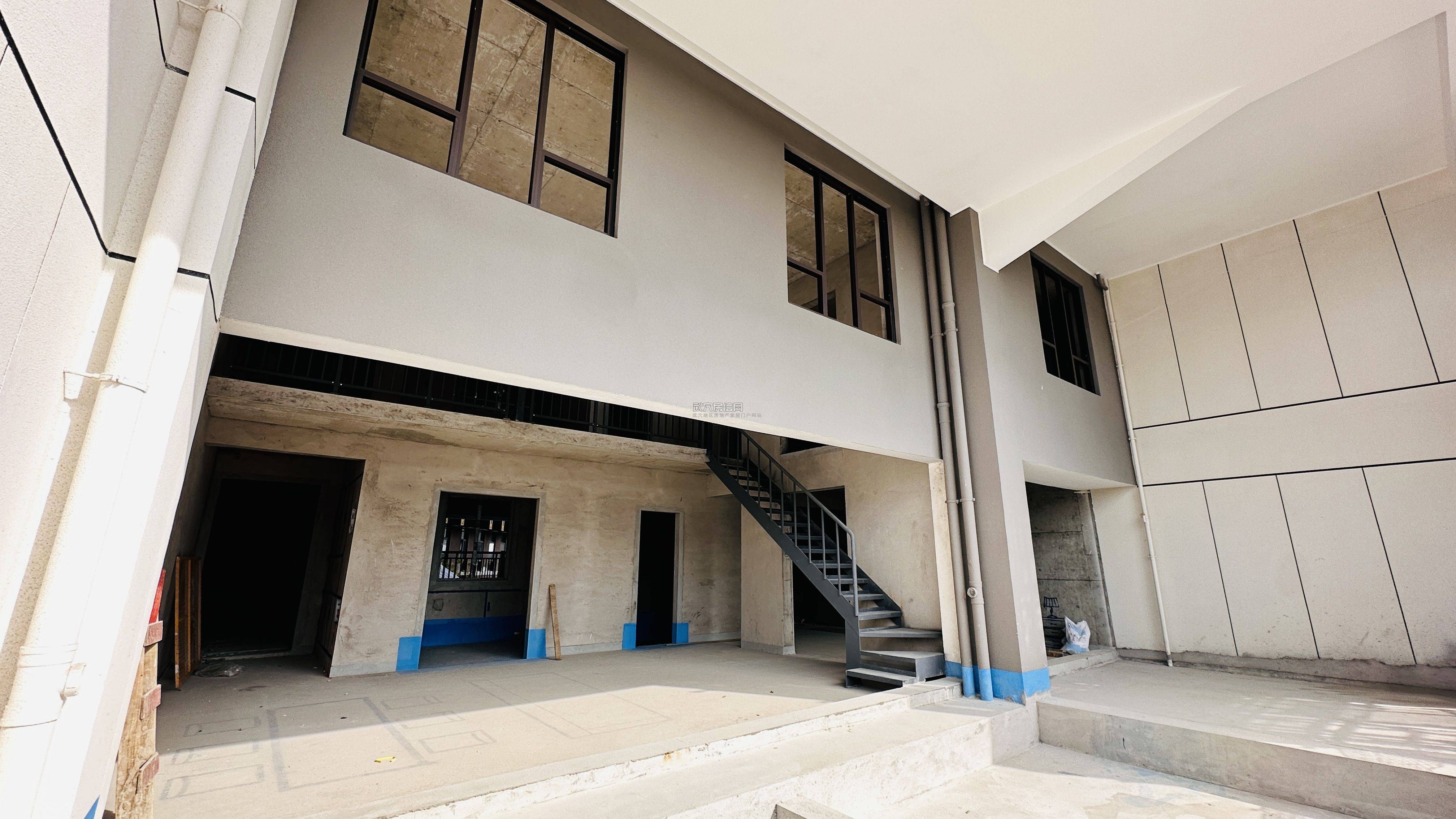

      主体结构验收完成。公共区域装修正有序推进中,墙面与地面基础工程已呈现;电梯设备已就位;实体样板可参观,内部空间划分清晰,便于您了解未来生活场景。

1号楼、3号楼


      施工至11层柱、12层内架安装阶段。东单元完成13层柱、14层梁板架体,西单元进行12层柱与13层内架搭设。‍

6号楼


      砖胎膜施工已完成。

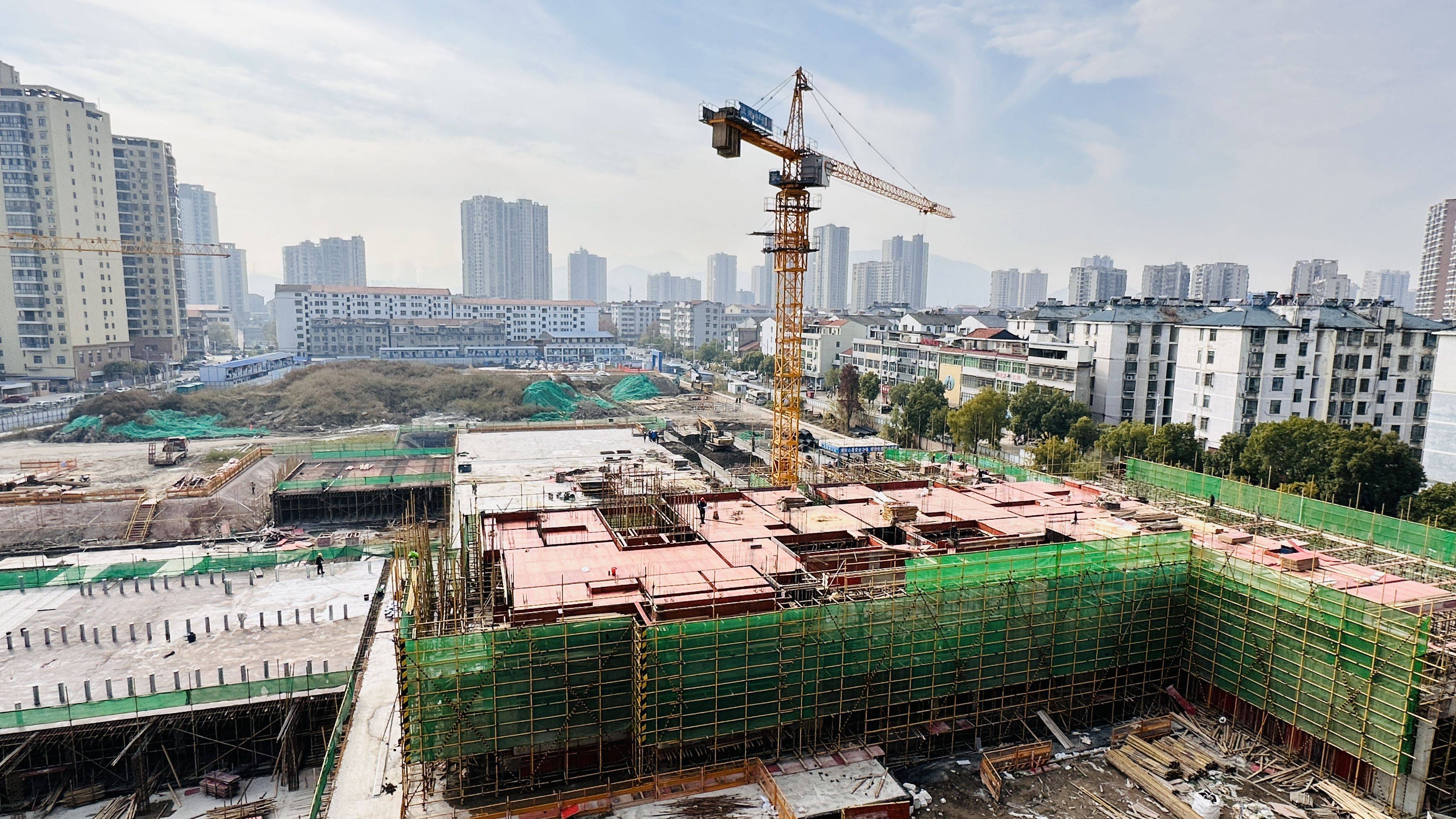

7号楼、8号楼


      1层柱与2层钢筋绑扎完成。

      基础防水保护层浇筑完毕。‍

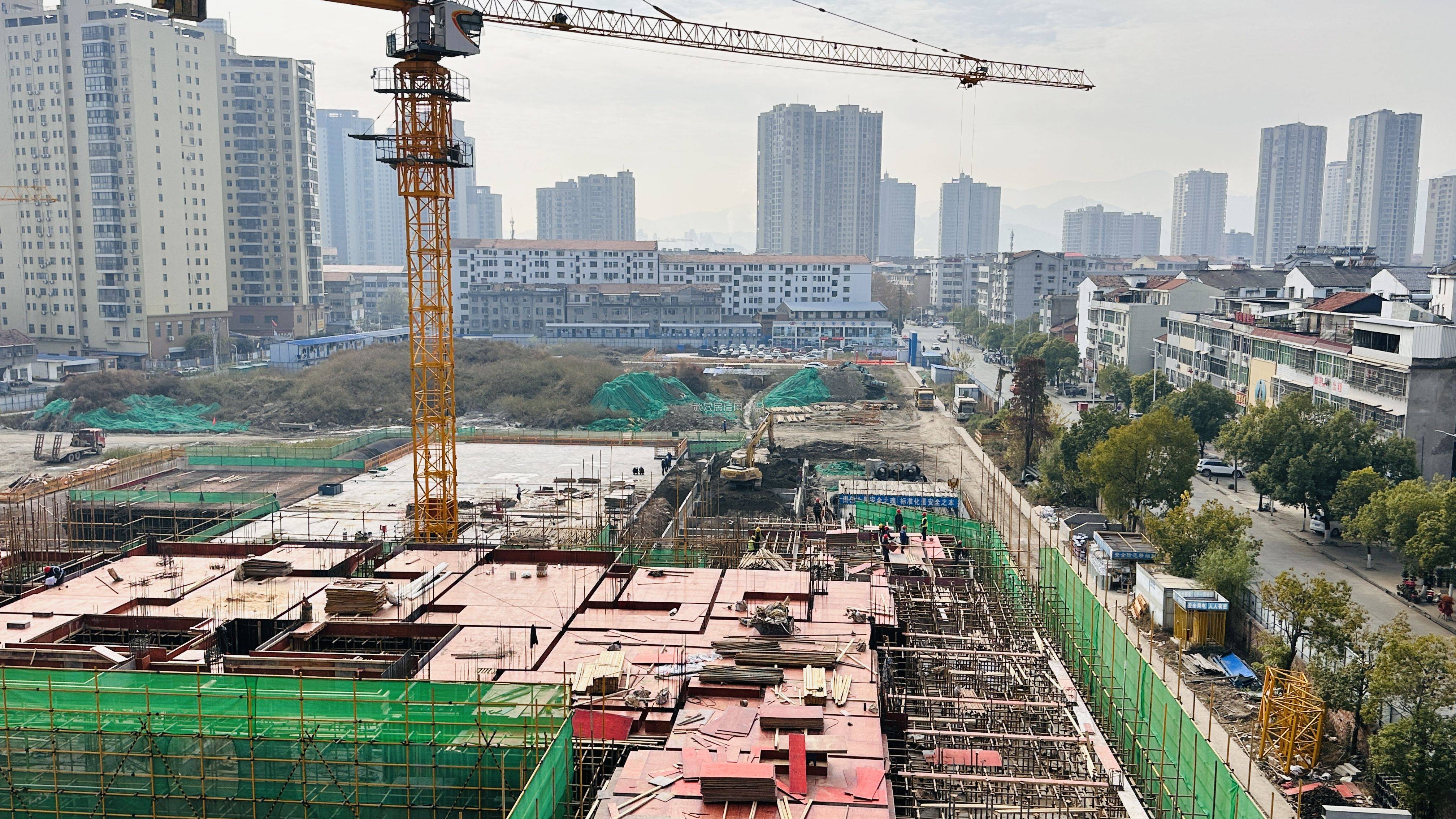

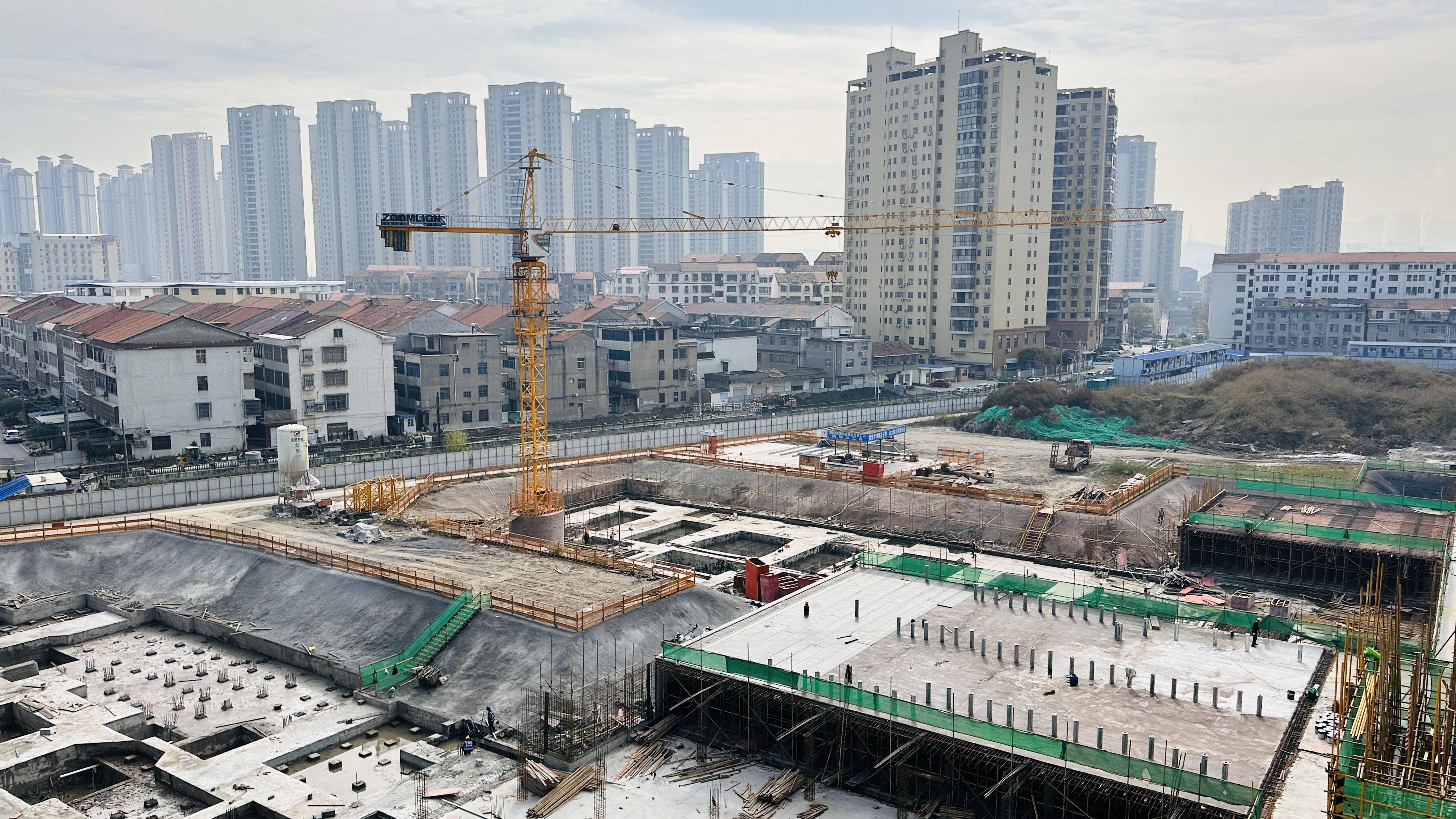

地下室部分、商铺及主大门


     9区砖模基础垫层完工;10、13、17区底板浇筑完成;11、12、14、15、16区顶板浇筑结束。

     7号楼商铺一层施工中,主大门区域基础开挖完成,即将进行垫层施工;5号楼商铺基础已完工。‍
